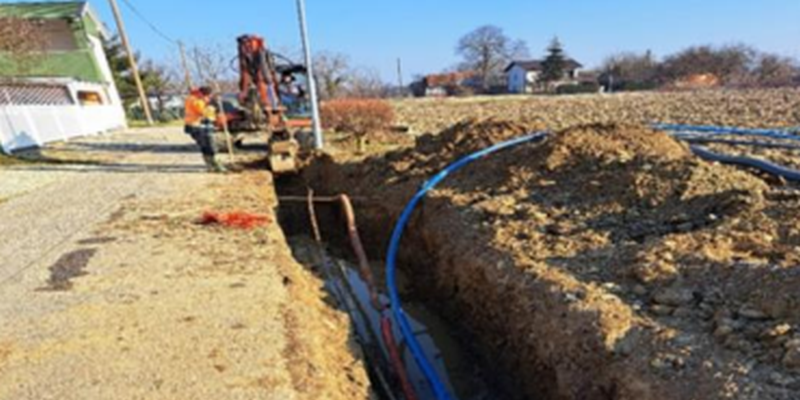

Sklop 1 izvedena sledeča dela:
- Območje občine Beltinci
Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m (izvedeno do 28.02.2023: 3.696 m – 61,70%). - Območje Mestne občine Murska Sobota
Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m (izvedeno 28.02.2023: 828 m – 11,63%).
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m (izvedeno 28.02.2023: 1.897 m – 29,23%).
- Območje občine Puconci
Prečrpališče Kuštanovci (spodnji) (izvedeno 28.02.2023: 63,58%).
Prečrpališče Pečarovci (izvedeno 28.02.2023: 71,08%).
Prečrpališče Zenkovci (izvedeno 28.02.2023: 72,73%).
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 5.885 m (izvedeno 28.02.2023: 1.028 m – 17,48%).
Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.140 m (izvedeno 28.02.2023: 0 m – 0,00%).
- Območje občine Tišina
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 9.220 m (izvedeno 28.02.2023: 3.546 m – 38,46%).
Črpališče Krajna (izvedeno 28.02.2023: 14,48%).
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 30.887 m (izvedeno 31.01.2023: 3.894 m – 12,61%).
Sklop 2 izvedena sledeča dela:
- Območje občine Cankova
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m (izvedeno 28.02.2023: 7.974 m – 61,83%).
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m (izvedeno 28.02.2023: 2.539 m – 56,51%).
Prečrpališče Gerlinci (izvedeno 28.02.2023: 21,10%). - Območje občine Gornji Petrovci
VH Pindža (izvedeno 28.02.2023: 35,15%).
VH Stanjevci (izvedeno 28.02.2023: 6,12%).
Črpališče Boreča (izvedeno 28.02.2023: 56,95%).
- Območje občine Grad
VH Grad (izvedeno 28.02.2023: 34,29%).
VH Vidonci (izvedeno 28.02.2023: 27,55%). - Območje občine Hodoš – Vrednost izvedenih del do 28.02.2023
Vrednost izvedenih del do 28.02.2023 (0%). - Območje občine Kuzma
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m (izvedeno 28.02.2023: 2.380 m – 30,42%).
Črpališče Dolič (Č-2) (izvedeno 28.02.2023: 52,58%).
Črpališče Dolič 1 (Č-1) (izvedeno 28.02.2023: 26,10%). - Območje občine Moravske Toplice
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m (izvedeno 28.02.2023: 2.449 m – 87,62%).
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m (izvedeno 28.02.2023: 11.018 m – 68,06%).
Prečrpališče Bukovnica; Q = 13 l/s (izvedeno 28.02.2023: 42,76%).
Prečrpališče Filovci; Q = 4 l/s (izvedeno 28.02.2023: 19,62%).
Vodohran Filovci; V = 80 m3 (izvedeno 28.02.2023: 23,16%).
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m (izvedeno 28.02.2023: 17.671 m – 69,08%).
- Območje občine Rogašovci
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m (izvedeno 28.02.2023: 1.271 m – 85,78%).
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m (izvedeno 28.02.2023: 12.395 m – 46,23%).
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m (izvedeno 28.02.2023: 5.971 m – 24,11%).
Prečrpališče Buček; Q = 3 l/s (izvedeno 28.02.2023: 1,25%).
- Območje občine Šalovci
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m (izvedeno 28.02.2023: 1.501 m – 57,38%).
Vodohran Domanjševci; V = 105 m3 (izvedeno 28.02.2023: 35,84%).
Prečrpališče Čepinci 1; Q = 8 l/s (izvedeno 28.02.2023: 49,85%).
Prečrpališče Čepinci 2; Q = 4 l/s (izvedeno 28.02.2023: 65,94%).
Prečrpališče Čepinci 3; Q = 4 l/s (izvedeno 28.02.2023: 68,39%).
Sklop 3b izvedena sledeča dela:
Vrednost izvedenih del za Sklop 3 do 28.02.2023 (32,98%).
