POTEK GRADBENIH DEL DO 30.4.2023

  1. Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 1 – Občine: Beltinci, Puconci, Murska Sobota in Tišina

Do 30. 4. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 1 izvedena sledeča dela:

  1. Območje občine Beltinci
  • Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m
    (izvedeno do 30.04.2023: 4.212 m – 70,32%)

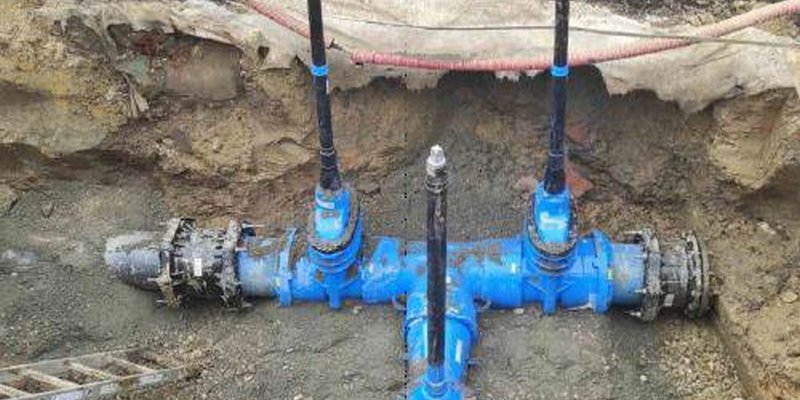

SB 2.20 – Beltinci 18.4.23
  1. Območje Mestne občine Murska Sobota
  • Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m
    (izvedeno do 30.04.2023: 828 m – 11,63%)
  • Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m
    (izvedeno do 30.04.2023: 3.290 m – 50,69%)
VMP - 1 – Murska Sobota 3.4.23
VPP – Murska Sobota 4.4.23
  1. Območje občine Puconci
  • Prečrpališče Kuštanovci (spodnji)
    (izvedeno do 30.04.2023: 63,58%)
  • Prečrpališče Pečarovci
    (izvedeno do 30.04.2023: 71,08%)
  • Prečrpališče Zenkovci
    (izvedeno do 30.04.2023: 72,73%)
  • Prečrpališče Mačkovci
    (izvedeno do 30.04.2023: 36,81%)
  • Izgradnja transportnega vodovodnega omrežja v skupni dolžini 5.885 m
    (izvedeno do 30.04.2023: 2.476 m – 42,07%)
  • Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.140 m
    (izvedeno do 30.04.2023: 0 m – 0,00%)



  1. Območje občine Tišina
  • Izgradnja primarnega vodovodnega omrežja v skupni dolžini 9.220 m
    (izvedeno do 30.04.2023: 4.701 m – 50,99%)
  • Črpališče Krajna
    (izvedeno do 30.04.2023: 35,43%)
  • Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 30.887 m
    (izvedeno do 30.04.2023: 9.196 m – 29,77%)
TI V3 – Tišina 7.4.23
PET V3 – Tišina 11.4.23
  1. Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 2 – Občine: Cankova, Gornji Petrovci, Grad, Hodoš, Kuzma, Moravske Toplice, Rogašovci in Šalovci

Do 30. 04. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 2 izvedena sledeča dela:

  1. Območje občine Cankova
  • Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m
    (izvedeno do 30.04.2023: 11.009 m – 85,36%)
SC 1 – Cankova 5.4.23
  • Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m
    (izvedeno do 30.04.2023: 4.195 m – 93,37%)
VKS – Cankova 3.4.23
  • Prečrpališče Gerlinci
    (izvedeno do 30.04.2023: 44,54%)



  1. Območje občine Gornji Petrovci
  • VH Pindža
    (izvedeno do 30.04.2023: 37,06%)
  • VH Stanjevci
    (izvedeno do 30.04.2023: 62,33%)
  • VH Lucova
    (izvedeno do 30.04.2023: 6,93%)
  • Črpališče Boreča
    (izvedeno do 30.04.2023: 56,95%)



  1. Območje Občine Grad
  • VH Grad
    (izvedeno do 30.04.2023: 34,29%)
  • VH Vidonci
    (izvedeno do 30.04.2023: 27,55%)



  1. Območje Občine Hodoš

Vrednost izvedenih del do 30.04.2023 (0%)



  1. Območje občine Kuzma
  • Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m
    (izvedeno do 30.04.2023: 2.699 m – 34,51%)
  • Črpališče Dolič (Č-2)
    (izvedeno do 30.04.2023: 52,58% )
  • Črpališče Dolič 1 (Č-1)
    (izvedeno do 30.04.2023: 26,10%)
  • Črpališče Gornji Slaveči (Č-4)
    (izvedeno do 30.04.2023: 74,48%)
  • Črpališče Matjaševci (Č-3)
    (izvedeno do 30.04.2023: 47,47%)



  1. Območje občine Moravske Toplice
  • Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m
    (izvedeno do 30.04.2023: 2.508 m – 89,74%)
  • Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m
    (izvedeno do 30.04.2023: 15.629 m – 96,55%)
VF 1 – Moravske Toplice 12.4.23
VKL – 2; VKL - 3 – Moravske Toplice 21.4.23
  • Prečrpališče Bukovnica; Q = 13 l/s
    (izvedeno do 30.04.2023: 45,89%)
  • Prečrpališče Filovci; Q = 4 l/s
    (izvedeno do 30.04.2023: 35,32%)
  • Vodohran Filovci; V = 80 m3
    (izvedeno do 30.04.2023: 43,18%)
  • Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m
    (izvedeno do 30.04.2023: 25.141 m – 98,29%)



SMT 4 – 2 – Moravske Toplice 7.4.23
R1 – R10; L1 – L6 – Moravske Toplice 11.4.23
  1. Območje občine Rogašovci
  • Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m
    (izvedeno do 30.04.2023: 1.271 m – 85,78%)
  • Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m
    (izvedeno do 30.04.2023: 18.232 m – 68,01%)
VSO – Rogašovci 6.4.23
  • VH in ČRP Sotina;
    (izvedeno do 30.04.2023: 12,17%)
  • Prečrpališče Buček; Q = 3 l/s
    (izvedeno do 30.04.2023: 8,32%)
  • Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m
    (izvedeno do 30.04.2023: 12.387 m – 50,02%)
SR 3-7 – Rogašovci 13.4.23
SR 4-26 – Rogašovci 17.4.23
  1. Območje občine Šalovci
  • Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m
    (izvedeno do 30.04.2023: 1.501 m – 57,38%)
  • Vodohran Domanjševci; V = 105 m3
    (izvedeno do 30.04.2023: 35,84%)
  • Prečrpališče Čepinci 1; Q = 8 l/s
    (izvedeno do 30.04.2023: 49,85%)
  • Prečrpališče Čepinci 2; Q = 4 l/s
    (izvedeno do 30.04.2023: 65,94%)
  • Prečrpališče Čepinci 3; Q = 4 l/s
    (izvedeno do 30.04.2023: 68,39%)
