- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 1 – Občine: Beltinci, Puconci, Murska Sobota in Tišina
Do 31. 12. 2022 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 1 izvedena sledeča dela:
- Območje občine Beltinci
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m
(izvedeno do 31. 12. 2022: 3.696 m – 61,70%)

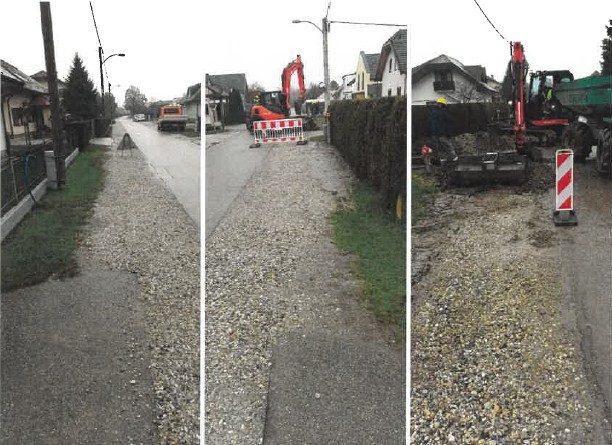

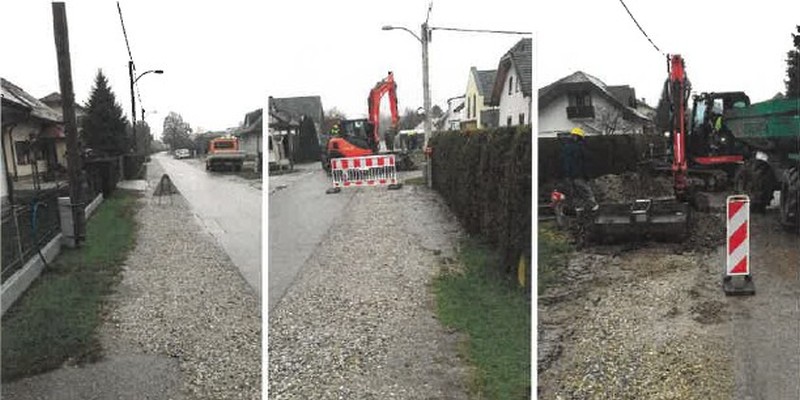

SB 1.21 – Beltinci 8.12.22
- Območje Mestne občine Murska Sobota
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m
(izvedeno do 31. 12. 2022: 828 m – 11,63%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m
(izvedeno do 31. 12. 2022: 1.137 m – 17,51%)

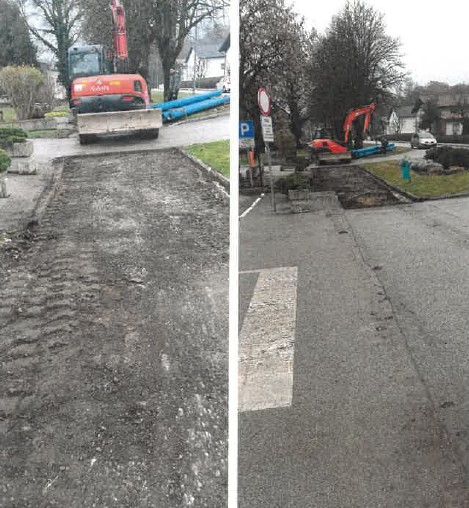

VMP 1 – Murska Sobota 8.12.22
- Območje občine Puconci
- Prečrpališče Kuštanovci (spodnji)
(izvedeno do 31. 12. 2022: 64,74%)
- Območje občine Tišina
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini: 9.220 m
(izvedeno do 31. 12. 2022: 1.526 m – 16,55%)

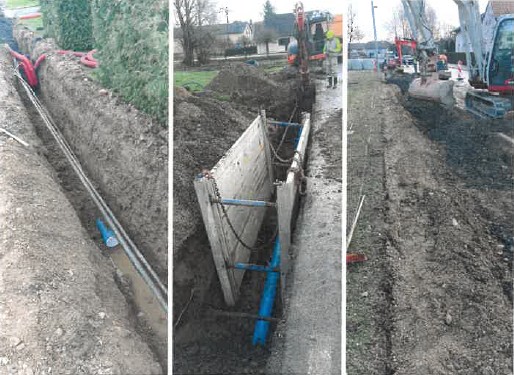

VTK – Gederovci 6.12.22, VTK – Sodišinci 6.12.22, VTK – Tišina 6.12.22
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini: 30.887 m
(izvedeno do 31. 12. 2022: 3.500 m – 11,33%)

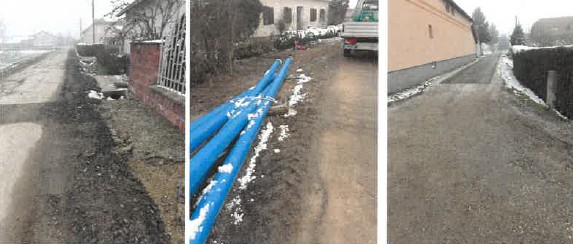

RA V1 – Rankovci 15.12.22
- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 2 – Občine: Cankova, Gornji Petrovci, Grad, Hodoš, Kuzma, Moravske Toplice, Rogašovci in Šalovci
Do 31. 12. 2022 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 2 izvedena sledeča dela:
- Območje občine Cankova
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m
(izvedeno do 31. 12. 2022: 6.477 m – 50,22%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m
(izvedeno do 31. 12. 2022: 2.539 m – 56,51%)
- Območje občine Kuzma
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m
(izvedeno do 31. 12. 2022: 622 m – 7,95%) - Črpališče Dolič (Č-2)
(izvedeno do 31. 12. 2022: 54,37%) - Črpališče Dolič 1 (Č-1)
(izvedeno do 31. 12. 2022: 28,14%)
- Območje občine Moravske Toplice
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m
(izvedeno do 31. 12. 2022: 2.449 m – 87,61%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m
(izvedeno do 31. 12. 2022: 7.967 m – 49,22%) - Prečrpališče Bukovica; Q = 13 l/s
(izvedeno do 31. 12. 2022: 10,90%) - Prečrpališče Filovci; Q = 4 l/s
(izvedeno do 31. 12. 2022: 14,99%) - Vodohran Filovci; V = 80 m3
(izvedeno do 31. 12. 2022: 20,21%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m
(izvedeno do 31. 12. 2022: 15.407 m – 60,23%)
- Območje občine Rogašovci
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m
(izvedeno do 31. 12. 2022: 1.271 m – 85,78%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m
(izvedeno do 31. 12. 2022: 9.081 m – 33,87%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m
(izvedeno do 31. 12. 2022: 3.672 m – 14,83%)
- Območje občine Šalovci
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m
(izvedeno do 31. 12. 2022: 1.501 m – 57,38%) - Vodohran Domanjševci; V = 105 m3
(izvedeno do 31. 12. 2022: 35,84%) - Prečrpališče Čepinci 1; Q = 8 l/s
(izvedeno do 31. 12. 2022: 49,85%) - Prečrpališče Čepinci 2; Q = 4 l/s
(izvedeno do 31. 12. 2022: 65,94%) - Prečrpališče Čepinci 3; Q = 4 l/s
(izvedeno do 31. 12. 2022: 68,39%)
