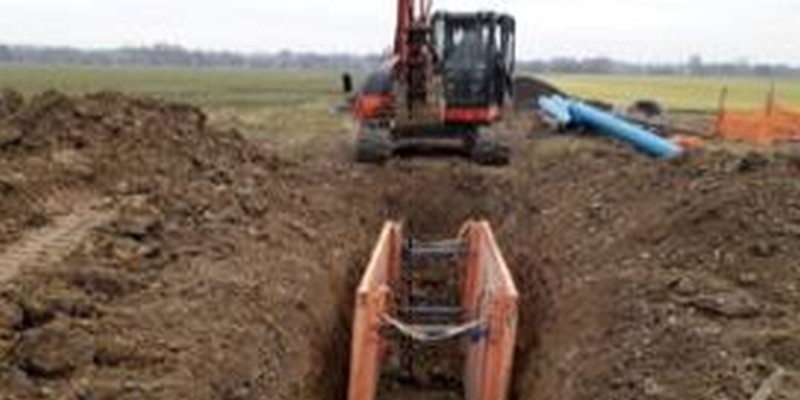

- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 1 – Občine: Beltinci, Puconci, Murska Sobota in Tišina
Do 31. 3. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 1 izvedena sledeča dela:
- Območje občine Beltinci
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m
(izvedeno do 31.03.2023: 3.696 m – 61,70%)
- Območje Mestne občine Murska Sobota
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m
(izvedeno 31.03.2023: 828 m – 11,63%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m
(izvedeno 31.03.2023: 3.141 m – 48,39%)
- Območje občine Puconci
- Prečrpališče Kuštanovci (spodnji)
(izvedeno 31.03.2023: 63,58%) - Prečrpališče Pečarovci
(izvedeno 31.03.2023: 71,08%) - Prečrpališče Zenkovci
(izvedeno 31.03.2023: 72,73%) - Prečrpališče Mačkovci
(izvedeno 31.03.2023: 36,81%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 5.885 m
(izvedeno 31.03.2023: 2.280 m – 38,75%)
Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.140 m
(izvedeno 31.03.2023: 0 m – 0,00%)
- Območje Tišina
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 9.220 m
(izvedeno 31.03.2023: 4.701 m – 50,99%)
Črpališče Krajna
(izvedeno 31.03.2023: 23,11%)
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 30.887 m
(izvedeno 31.03.2023: 5.527 m – 17,89%)
- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 2 – Občine: Cankova, Gornji Petrovci, Grad, Hodoš, Kuzma, Moravske Toplice, Rogašovci in Šalovci
Do 31. 3. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 2 izvedena sledeča dela:
- Območje občine Cankova
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m
(izvedeno 31.03.2023: 9.745 m – 75,56%)
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m
(izvedeno 31.03.2023: 3.709 m – 82,54%)
Prečrpališče Gerlinci
(izvedeno 31.03.2023: 39,49%)
- Območje Gornji Petrovci
VH Pindža
(izvedeno 31.03.2023: 35,15%)
VH Stanjevci
(izvedeno 31.03.2023: 47,23%)
- VH Lucova
(izvedeno 31.03.2023: 6,93%) - Črpališče Boreča
(izvedeno 31.03.2023: 56,95%)
- Območje Občine Grad
- VH Grad
(izvedeno 31.03.2023: 34,29%) - VH Vidonci
(izvedeno 31.03.2023: 27,55%)
- Območje Občine Hodoš
Vrednost izvedenih del do 31.03.2023 (0%)
- Območje občine Kuzma
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m
(izvedeno 31.03.2023: 2.699 m – 34,51%)
Črpališče Dolič (Č-2)
(izvedeno 31.03.2023: 52,58%
- Črpališče Dolič 1 (Č-1)
(izvedeno 31.03.2023: 26,10%
- Območje občine Moravske Toplice
Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m
(izvedeno 31.03.2023: 2.508 m – 89,74%)
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m
(izvedeno 31.03.2023: 12.383 m – 76,50%)
- Prečrpališče Bukovnica; Q = 13 l/s
(izvedeno 31.03.2023: 42,76%) - Prečrpališče Filovci; Q = 4 l/s
(izvedeno 31.03.2023: 30,01%)
-
Vodohran Filovci; V = 80 m3
(izvedeno 31.03.2023: 39,40%)
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m
(izvedeno 31.03.2023: 21.746 m – 85,01%)
- Območje občine Rogašovci
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m
(izvedeno 31.03.2023: 1.271 m – 85,78%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m
(izvedeno 31.03.2023: 15.828 m – 59,04%)
- VH in ČRP Sotina;
(izvedeno 31.03.2023: 12,17%) - Prečrpališče Buček; Q = 3 l/s
(izvedeno 31.03.2023: 8,32%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m
(izvedeno 31.03.2023: 8.664 m – 34,99%)
- Območje občine Šalovci
Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m
(izvedeno 31.03.2023: 1.501 m – 57,38%)
- Vodohran Domanjševci; V = 105 m3
(izvedeno 31.03.2023: 35,84%) - Prečrpališče Čepinci 1; Q = 8 l/s
(izvedeno 31.03.2023: 49,85%) - Prečrpališče Čepinci 2; Q = 4 l/s
(izvedeno 31.03.2023: 65,94%) - Prečrpališče Čepinci 3; Q = 4 l/s
(izvedeno 31.03.2023: 68,39%)
